中国中铁四局集团第五工程有限公司

新闻中心

08

2019-09

工程在线:应用新技术 解决施工难题 局首台泥水盾构施工纪实

新闻来源:宣传部 南宁地铁5号线浏览次数:日期:2019-09-08

9月8日,在南宁地铁5号线秀灵路站~明秀路站盾构区间,中铁四局首台泥水盾构正在进行掘进施工。

南宁地铁5号线主线南起国凯大道,北至金桥客运站,线路全长20.2km,均为地下线,设车站17 座。中铁四局南宁市轨道交通5号线02标土建8工区施工内容为秀灵路站、明秀路站,秀灵路站~明秀路站区间两站一区间,其中秀灵路站~明秀路站区间,左线长度为679.319m,右线长度为681.013m,区间总长度为1360.332m,区间掘进选用泥水平衡盾构,盾构始发、接收均采用钢套筒施工。

\

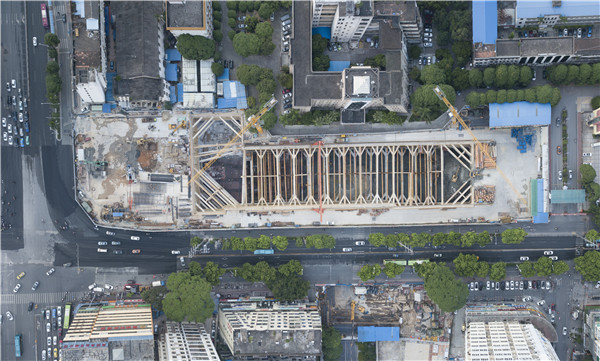

明秀路站航拍

下穿施工地况复杂 泥水盾构解难题

南宁地铁5号线秀灵路站~明秀路站区间位于老城区,地上建筑物多为旧式条形建筑,建筑整体框架不稳定,常规的盾构法施工仓压波动大,对地表建(构)物沉降影响大。

“按照设计,秀灵路站~明秀路站区间将下穿既有2号线,常规的土压平衡盾构施工已经满足不了要求了。”中铁四局五公司盾构分公司书记卢伟介绍道。结合工程特点,经专家多次研讨后,决定在该区间采用泥水平衡盾构法施工。

相对于常规的土压平衡盾构施工,泥水平衡盾构施工过程中,泥水仓压力波动小,一般在 0.01~0.02MPa之间变化,大大提升了地层的稳定。

由泥水到泥饼 实现环保和效益双赢

南宁地铁5号线秀灵路站~明秀路站区间位于繁华的闹市区,交通疏解压力大。根据该区间地质情况,采取泥水盾构施工产生的泥浆及砂砾石多,对环境威胁较大。

为确保施工安全与质量,项目部组织南宁地铁盾构施工专家库,对南宁地铁地质进行勘探,并组织施工人员到相关单位进行对标学习,从而确定了泥水平衡盾构施工。

“通过压滤系统,我们将掘进施工产生的泥浆转变成泥饼,同时,泥水经过处理后还可以循环利用,实现了绿色施工的目标。”卢伟讲道。

在应用泥水平衡盾构施工后,盾构产生的泥水通过砂石分离系统分离后,一部分分解成泥饼,另一部分分解成泥水应用于盾构掘进循环利用,实现了废弃资源的循环利用。

\

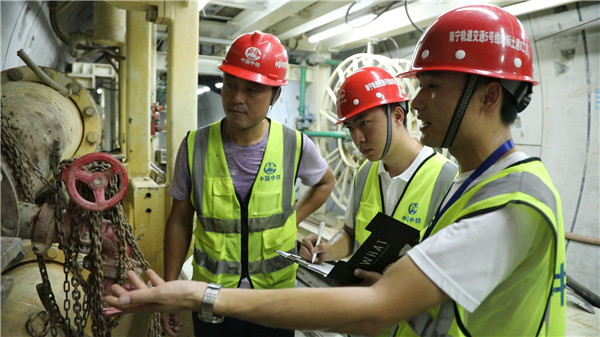

检查设备运行情况

挑战难题 为了“2.01米”的施工安全

在建南宁地铁5号线与既有南宁地铁2号线交叉点位于秀灵路站~明秀路站区间,最近的交叉点距离仅为2.01米,是全国首个近距离下穿既有地铁施工的盾构区间,2.01米也是全国距离既有地铁最近的盾构施工。

可如何确保下穿南宁地铁2号线的施工安全依旧是摆在建设者面前的一大难题。“在这个交叉区间,我们的盾构沉降值通过建模分析要求控制在4毫米以内,对我们来说,这是个极大的挑战。”李志新说道。在区间盾构施工中,南宁地铁5号线采用泥水平衡盾构,很大程度上提升了地层和既有2号线的稳定性,保证了掘进的沉降值控制在合理范围内。

同时,项目部将盾构区间的300到360环作为试验段,选取试验段,确定掘进参数,进而,确定下穿时的盾构参数,从而为下穿区的盾构掘进提供正确的参数。

\

岩土试样

下穿既有2号线前,利用注浆孔预埋件将下穿段的管片进行纵向拉紧,从而连接为一个整体,确保既有地铁的安全运行。

“在进入影响区域施工时,我们会每4个小时进行一次监测,同时还会根据数据反馈情况对监测频率进行调整。”南宁地铁5号线盾构副经理张国梁说道。“在掘进施工中,我们会利用全站仪自动监测,对掘进数据进行实时、自动化监测,从而确保数据稳定。”

盾构机在下穿期间,该部还将采用克泥效工法,再加一道防线来保证既有2号线的沉降稳定。

“正常情况下,我们的一环管片是6个孔,但在下穿段,我们采用特殊管片,一环管片有16个注浆孔。”李志新介绍道。在正常的盾构管片拼装中,管片与土体之间有14公分的间隙,采用多孔管片可以保障土体与管片之间的间隙得到有效填充,这也是一种预防措施。

目前,南宁地铁5号线明秀路站正进行第一、二、三段中板施工,预计在9月30日完成西侧主体结构封顶,具备盾构接收条件。右线盾构区间已安全优质掘进300环,盾构机目前正处于全断面泥岩层区,项目部正全力推进盾构施工。(卢建建 高明铭)

\

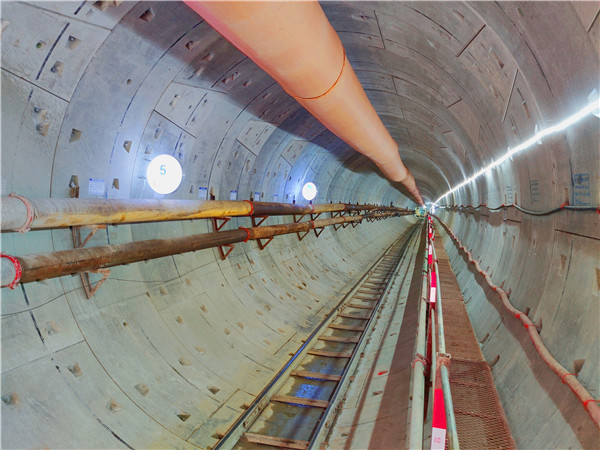

成型盾构区间
