郑万高铁湖北段2标全线首家完成电力迁改任务

新闻来源:郑万高铁2标项目经理部浏览次数:日期:2018-01-22

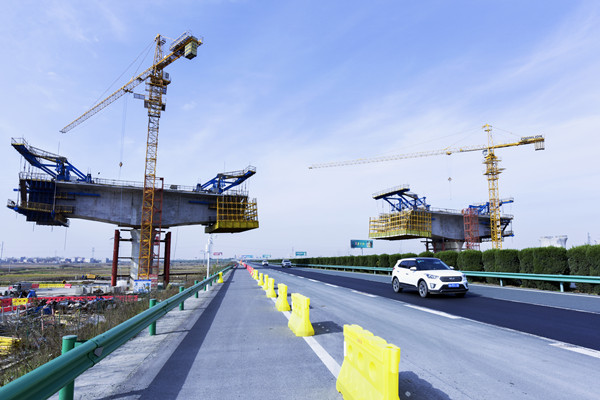

1月19日,中铁四局郑(州)万(州)高铁湖北段2标跨福银高速路段上空100千伏超高压线顺利完成迁改。至此,该管段内高压电力迁改任务圆满完成,为架梁通道的打通奠定了基础。

郑万高铁2标段正线路基长1.350千米,特大桥2座共20.037千米,小桥3座共54.9延米,涵洞5座共116.23横延米,设置箱梁预制场2个,负责制运架双线箱梁756孔。标段内共有10千伏高压线73处,35千伏至500千伏超高压线11处。

为确保该超高压线路顺利迁改,该部多次召开专题会议进行讨论,并成立了以项目经理、书记任组长的攻关小组。同时,为减轻工期压力,避免经济损失,主动与国家电网湖北省电力公司进行对接,以公司的品牌形象和郑万铁路的工期需求,积极寻求业主、省电力公司专家的帮助和指导,在各方的积极斡旋下,湖北省电力公司多次为该标段召开了超高压线路迁改专题推进会议,最终议定实行电力迁改时间和方案。

据了解,郑万铁路2标项目经理部是继征地拆迁在全线首家完成后,又成为了全线第一个完成电力迁改任务的单位。(唐生林 刘淼)

\
